Как правильно укладывать дорожные плиты: правила и технология монтажа


Дата публикации: 12-08-2026

Содержимое:

    Дорожные плиты ЖБИ применяют для быстрого устройства временных проездов на стройплощадках, площадок для тяжёлой техники, карьерных дорог и постоянных проездов с невысокой интенсивностью движения. От того, насколько верно выполнен монтаж дорожных плит, зависит срок службы покрытия: ошибки на этапе подготовки основания или стыковки элементов приводят к колейности, просадкам и раннему разрушению бетона под колёсной нагрузкой.

    Готовое покрытие способно выдерживать движение техники уже через несколько часов после укладки — в этом главное отличие плитного полотна от монолитного бетонирования, которому требуются недели на набор прочности. В этой статье разберём, как правильно укладывать дорожные плиты — от выбора типа изделия и подготовки основания до нормативных допусков и типичных ошибок монтажа.

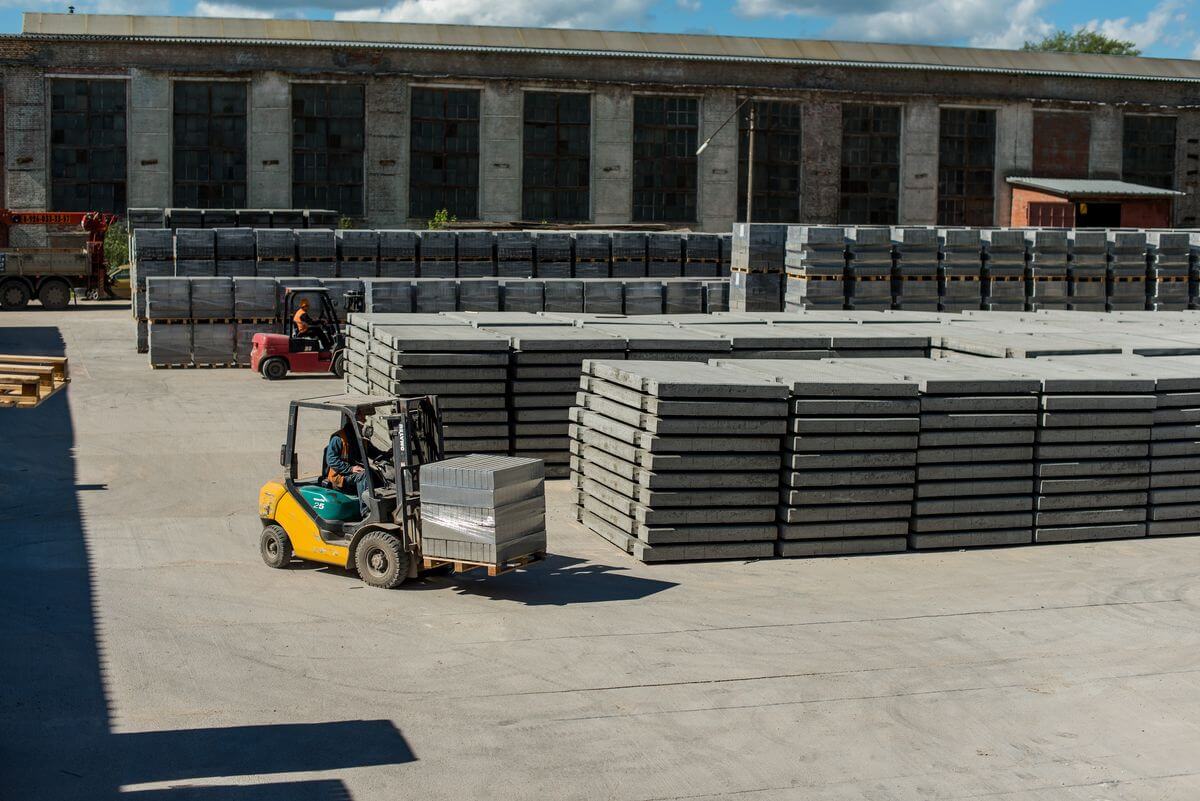

    Склад дорожных плит на заводе

    Сфера применения и виды железобетонных дорожных покрытий

    Прежде чем переходить к технологии, нужно определиться с типом изделия — от него зависит несущая способность, толщина основания и стоимость всего проекта. Ошибка на этом этапе обходится дорого: если под тяжёлую строительную технику уложить плиты, рассчитанные на временные проезды, покрытие начнёт трескаться уже в первые месяцы эксплуатации.

    • Плиты серии 1П — рассчитаны на постоянные дороги с регулярным движением;
    • Плиты серии 2П — применяются для временных проездов и разбираются после завершения работ;
    • Плиты ПДН — напряжённые, с повышенной несущей способностью для тяжёлой строительной техники;
    • Плиты ПАГ — аэродромные, выдерживают нагрузку от воздушных судов.

    Основное преимущество такого покрытия — высокая скорость сборки: бригада из 3–4 человек с автокраном укладывает до 200–300 м² за смену, тогда как устройство асфальтового покрытия на той же площади занимает в разы больше времени и требует асфальтоукладчика.

    Плиты пригодны для повторного использования после демонтажа: их снимают краном, перевозят на новый объект и монтируют заново без потери несущей способности, что заметно снижает стоимость временных дорог на карьерах, вахтовых посёлках и линейных стройках. Ремонтопригодность — ещё один плюс: повреждённый элемент меняют точечно, не вскрывая всё полотно, как в случае с асфальтом или монолитным бетоном.

    Тип плиты Размеры, мм Нагрузка на ось Класс бетона
    1П30.18-30 / 2П30.18-30 3000×1750×300 10–15 тонн B22.5 (M300)
    ПДН по проекту, увеличенная толщина до 30 тонн B22.5 (M300)
    ПАГ-14 6000×2000×140 до 75 тонн B30–B35
    ПАГ-18 6000×2000×180 до 75 тонн B30–B35

    Подготовка основания и пирог под дорожные плиты

    Долговечность покрытия на 80% зависит от качества основания, а не от самих плит — этот принцип строители повторяют на каждом объекте. Сначала определяют тип грунта: суглинок хорошо уплотняется и держит нагрузку, глина склонна к пучению при промерзании, а торф вовсе не пригоден в качестве основания без замены.

    На заболоченных участках и слабых грунтах проводят выторфовку — полную выемку торфяного слоя на глубину залегания с заменой на дренирующий материал: песок, гравийно-песчаную смесь или щебень. Без этого этапа плиты со временем «тонут» в слабом грунте неравномерно, и покрытие теряет проектную геометрию уже в первый год эксплуатации.

    • Трассу размечают нивелиром, после чего выполняют выемку грунта под «земляное корыто» на проектную глубину;
    • Дно траншеи уплотняют виброплитой, добиваясь равномерной несущей способности;
    • Укладывают иглопробивной геотекстиль (дорнит), который разделяет слои и не даёт грунту смешиваться с песчаной подушкой;
    • Формируют песчаную подушку из карьерного песка и щебёночное основание фракции 40–70 мм с послойной трамбовкой катком или виброплитой, проливая каждый слой водой для лучшего уплотнения;
    • Финишный слой выравнивают методом расклинцовки — втрамбовывают мелкий отсев в пустоты между крупным щебнем.

    Такой «пирог» равномерно распределяет нагрузку от колёс техники на грунт и защищает конструкцию от морозного пучения — неравномерной деформации грунта при промерзании, которая является главной причиной разрушения покрытий в средней полосе и на севере.

    Чем толще дренирующий слой песка и щебня, тем ниже риск того, что влага под плитами замёрзнет и вспучит основание. На объектах с высоким уровнем грунтовых вод дополнительно предусматривают дренажные трубы или боковые канавы, отводящие воду от «корыта».

    Слой пирога Материал Толщина
    Разделительный Геотекстиль (дорнит)
    Дренирующий Песчаная подушка 15–25 см
    Несущий Гранитный щебень фр. 40–70 мм 15–20 см
    Выравнивающий Отсев (расклинцовка) 3–5 см

    Пошаговая технология монтажа дорожных плит

    Технологическая карта на монтаж дорожных плит начинается с планирования схемы раскладки. Важный вопрос — как укладывать дорожные плиты вдоль или поперёк движения техники. Продольная раскладка удобна на прямых участках и снижает число поперечных швов, поперечная — применяется на разворотных площадках и участках с интенсивным манёврированием.

    • Плиту стропуют четырёхветвевым стропом («пауком») за монтажные петли и поднимают автокраном;
    • Опускают элемент по шнуру-ориентиру, контролируя ровность относительно соседних плит;
    • Между смежными элементами оставляют технологический зазор 15–20 мм — он компенсирует температурное расширение и защищает кромки от сколов;
    • После укладки ряда проверяют геометрию нивелиром и при необходимости корректируют положение плиты.

    Правильная укладка бетонных дорожных плит без нарушения технологии выглядит так: работа ведётся постепенно, рядами, с постоянным контролем зазоров и горизонта. Первый ряд задаёт направление для всех последующих, поэтому его выставляют особенно тщательно — по маячному шнуру и с проверкой диагоналей. Двигаться удобнее от дальнего края площадки к выезду, чтобы техника не проезжала по свежеуложенным, ещё не зафиксированным сваркой плитам.

    Стыковка, фиксация и финишная заделка швов

    После укладки плиты фиксируют между собой, чтобы исключить «разъезжание» покрытия под нагрузкой.

    • Монтажные петли соседних плит сваривают стальными стержнями или скобами — капитальная сварка держит геометрию покрытия годами;
    • Петлевые колодцы (ниши над сваркой) заделывают бетоном класса B22.5 либо прочным цементно-песчаным раствором;
    • Продольные и поперечные стыки герметизируют битумной мастикой или засыпают сухим песком с проливкой водой — это защищает основание от размывания и не даёт мелкому мусору и влаге скапливаться в шве.

    Порядок фиксации важен: сначала сваривают петли и заделывают колодцы, и только потом герметизируют швы, иначе битумная мастика или цементно-песчаный раствор будут мешать доступу к металлическим закладным элементам. На объектах с высокой интенсивностью движения технологический зазор дополнительно проверяют перед герметизацией — если он оказался меньше нормативных 15 мм из-за смещения плиты, шов расширяют, иначе мастика быстро растрескается от температурных подвижек покрытия.

    Особенности «мокрой» технологии установки плит

    На площадках со сверхвысокими нагрузками — стоянках тяжёлой техники, контейнерных терминалах, разгрузочных зонах — плиты монтируют не на щебень, а на цементный раствор. Раствор заполняет все пустоты и микронеровности под нижней гранью плиты, исключая точечные напряжения и «качание» элемента под колёсной техникой.

    Такая технология дороже и медленнее классической: перед вводом покрытия в эксплуатацию нужно выдержать время на набор прочности раствора, обычно от нескольких суток в зависимости от температуры и марки состава. Зато ресурс покрытия при интенсивной эксплуатации ощутимо выше, а риск локальных сколов из-за пустот под плитой сведён к минимуму.

    Нормативные требования, СП и допуски при монтаже

    Монтаж дорожных плит регламентируют два основных нормативных документа: СНиП 3.06.03-85 и обновлённый ГОСТ 21924-2024. Они задают требования к основанию, качеству бетона и предельным отклонениям геометрии.

    Параметр Допуск / требование
    Перепад по высоте между соседними плитами не более 5 мм
    Технологический зазор между плитами 15–20 мм
    Уклон полотна односкатный или двускатный, по проекту водоотвода
    Морозостойкость бетона F200–F300
    Водонепроницаемость по проекту, обычно W6 и выше

    Соблюдение допусков при монтаже дорожных плит из этой таблицы — обязательное условие приёмки работ: отклонения по высоте более 5 мм создают ударную нагрузку на стыки при проезде техники и ускоряют разрушение кромок. Технологическая карта на монтаж дорожных плит для конкретного объекта обычно детализирует эти нормативные значения под тип грунта, класс дороги и климатическую зону, а также фиксирует порядок операционного контроля на каждом этапе — от приёмки основания до сдачи готового покрытия заказчику.

    Типичные ошибки при укладке и причины разрушения покрытия

    • Отказ от геотекстиля и слабая трамбовка основания — приводят к неравномерной усадке и колейности уже в первый сезон;
    • Монтаж на замёрзший грунт зимой без учёта оттаивания, а также отсутствие водоотводных кюветов — вызывают разрушение бетона из-за морозного пучения;
    • Использование плит с нарушенной геометрией («вертолёт» — винтовая деформация изделия) или покупка бывших в употреблении изделий без паспорта качества — снижают несущую способность покрытия и создают риск растрескивания под нагрузкой;
    • Экономия на технологическом зазоре или его полное игнорирование — при температурном расширении бетона плиты начинают давить друг на друга и скалывают кромки в первую же тёплую весну;
    • Пропуск этапа сварки монтажных петель или использование для этого недостаточно прочных скоб — покрытие постепенно «расползается» под нагрузкой тяжёлой техники, стыки раскрываются и в них попадает влага.

    Заключение: рекомендации по выбору технологии

    Установка дорожных плит — это не просто раскладка готовых элементов, а последовательность технологических операций: анализ грунта, устройство пирога из геотекстиля, песка и щебня, укладка автокраном со строповкой за монтажные петли, сварка петель и герметизация швов. Пропуск любого из этапов сокращает срок службы покрытия в разы, даже если сами плиты качественные и соответствуют паспорту.

    Для временных проездов на стройплощадке или карьере обычно достаточно щебёночного основания и плит серии 2П — этого хватает при нагрузке на ось до 15 тонн и умеренной интенсивности движения. Для площадок с постоянной высокой нагрузкой — стоянок тяжёлой техники, погрузочных терминалов — стоит рассмотреть «мокрую» технологию монтажа на цементный раствор и плиты повышенной несущей способности ПДН, а для покрытий, рассчитанных на нагрузку от воздушных судов, применяют исключительно аэродромные плиты ПАГ-14 и ПАГ-18.

    В любом случае технология монтажа дорожных плит должна соответствовать СНиП 3.06.03-85 и ГОСТ 21924-2024, а допуски по высоте и зазорам — контролироваться на каждом этапе укладки. При таком подходе плитное покрытие служит без капитального ремонта много лет, а точечные повреждения устраняются заменой одного элемента без вскрытия всей дороги.

    Часто задаваемые вопросы

    Можно ли уложить дорожные плиты прямо на грунт, без песчаной подушки?

    Технически да, но такое покрытие быстро потеряет геометрию. Без песчаной подушки и щебёночного основания плиты неравномерно проседают в грунт под нагрузкой, особенно на суглинке и глине. Экономия на основании оборачивается ремонтом уже в первый сезон, поэтому даже для временных проездов минимум — уплотнённая песчаная подушка.

    Какой зазор оставлять между дорожными плитами при монтаже?

    Нормативный технологический зазор — 15–20 мм. Он компенсирует температурное расширение бетона и защищает кромки соседних плит от сколов при контакте. Если зазор меньше, плиты начинают давить друг на друга в жару и разрушаются по краям.

    Можно ли укладывать дорожные плиты зимой, на замёрзший грунт?

    Монтаж на промёрзший грунт не допускается: при последующем оттаивании основание проседает неравномерно, и покрытие теряет ровность. Если работы ведутся в холодный сезон, грунт перед укладкой отогревают или переносят выемку и уплотнение «корыта» на тёплый период.

    Сколько служит покрытие из дорожных плит?

    При соблюдении технологии — подготовке пирога, соблюдении зазоров, сварке петель и герметизации швов — покрытие служит 15–25 лет и дольше, а точечные повреждения устраняются заменой одной плиты без вскрытия всей дороги. Срок службы резко падает при отказе от геотекстиля, экономии на трамбовке или использовании плит без паспорта качества.

    В чём разница между плитами 1П, 2П, ПДН и ПАГ?

    1П предназначены для постоянных дорог, 2П — для временных проездов с возможностью демонтажа. ПДН — напряжённые плиты повышенной несущей способности для тяжёлой техники с нагрузкой на ось до 30 тонн. ПАГ — аэродромные плиты, рассчитанные на нагрузку от воздушных судов до 75 тонн на ось; их укладывают только по отдельному проекту аэродромного покрытия.

    Нужна ли специальная техника для монтажа дорожных плит?

    Да, для подъёма и укладки плиты весом от 1,5 до нескольких тонн требуется автокран соответствующей грузоподъёмности и четырёхветвевой строп («паук») для равномерного распределения нагрузки на монтажные петли. Ручная укладка или использование обычного стропа повышают риск повреждения плиты и травм на площадке.
